在我党建党100周年之际,也是第20个“安全生产月”的重要时期,我们要努力达到“落实安全责任,推动安全发展”的目标。
为了深入贯彻落实习近平总书记关于安全生产重要论述和指示批示精神,扎实推进全国安全生产专项整治三年行动集中攻坚,规范我公司涉爆人员在爆破作业现场的行为;根据《国务院安委会办公室、应急管理部关于开展2021年全国“安全生产月”活动的通知》(安委办〔2021〕5号)和《省工业和信息化厅关于开展全省民爆行业安全生产月活动启动仪式暨突发事件应急演练活动的通知》的文件要求,公司董事会组织部署了爆破作业实战化演练。
一、爆破作业现场实战演练的目的
1、通过现场实战演练为了进一步规范我公司涉爆人员在爆破作业现场的行为,严格落实各项安全防范责任,坚决防范和遏制重特大事故发生。
2、进一步强化公司涉爆作业人员的安全意识,强调安全隐患存在于整个爆破作业的每一个环节;把我公司安全管理推向“精细化”现代安全管理模式。
二、我公司主要存在的危险源
1、爆破器材存储库

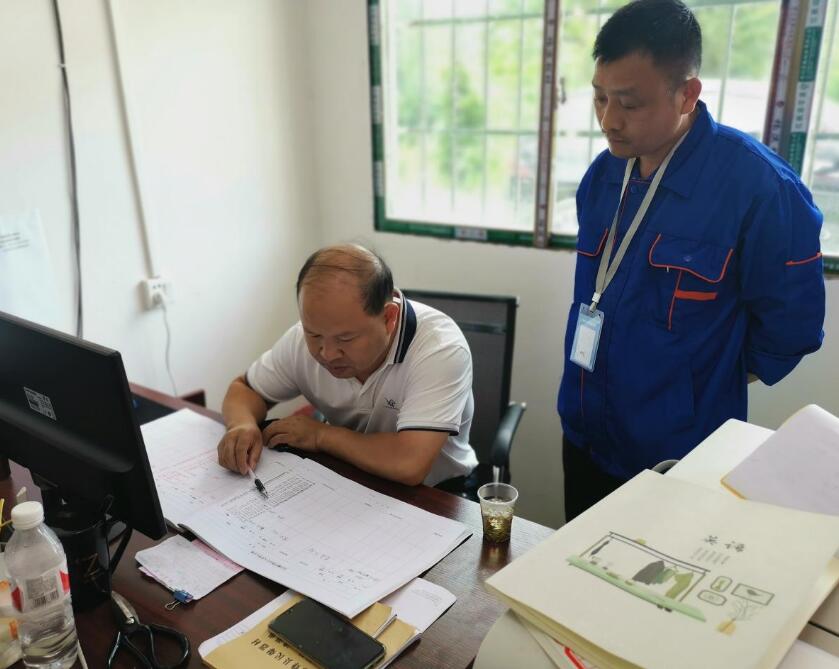

公司法人在爆破器材库检查民爆物品的使用登记情况
公司在息烽县石硐镇何家洞村(贵金高速八标)爆破器材库在贵阳市公安局组织专家组验收合格,做的人防、技防、犬防和物防达标后,于2021年6月23日经当地公安机关确认后启用。做到:“账目清楚、账物相符”,使用规范。
2、爆破作业现场
演练背景:爆破作业现场是主要危险源,安全隐患存在于每一个管理环节;今年是第20个“安全生产月”;“落实安全责任,推动安全发展”是我们的目标。为此我公司决定于本月(6月24日),进行爆破作业的实战演练。
演练现场:在贵阳经金沙至古蔺(川黔界)高速公路第九合同段土石方开挖工程二工区K56+620--K56+780段路基二级边坡开挖;
演练时间:6月24日
演练方式:一般岩土的“深孔台阶”爆破现场作业流程;
演练内容:爆破设计与设计审批---配置专业施爆人员---爆区放样---用机械或者人工清除覆盖层和强风化层岩面---放样布孔---钻孔---验孔---爆破器材的检查与测试---炮孔检查与废渣清除---装药并安装起爆药包---组网----布置安全警戒点和撤出施爆区域---按照规定流程起爆----爆后检查---盲炮处理---解除安全警戒----测定爆破效果(包括飞石、区域内的保护体的安全状况)。
演练起爆规模:一次起爆量1056kg(44件2#岩石乳化70mm);
三、爆破前的施工准备
所有涉爆人员必须持证上岗,并且在爆破施工前,全面熟悉设计文件和安全技术交底的基础上,进行现场核对;
对爆破作业影响范围所涉及的部门通报爆破施工概况及可能造成的影响,并征询相关部门的意见,确保施工顺利进行。
四、爆破作业的步骤
1、申报
在钻孔作业完成以后,准备实施爆破作业前一天下午17:00以前上报项目部,同时通知爆破器材库、运输部门等相关部门:爆破作业点需要使用爆破器材数量、品种、规格以及到达作业点的时间等相关信息;
2、爆破器材的出库、运输
根据现场爆破作业的需要,爆破作业点确定的爆破作业的时间,明确爆破器
材的出库时间(账目清楚、账物相符)、运输环节同时配合跟进(按照指定线路、时间等运输);
3、爆破器材的现场使用
(1)安全警戒(装药):从爆破器材进入现场开始,立即在路口或距离爆破点100m设置安全警戒线,防止非作业人员进入爆破现场;炸药、雷管分别放置在较为阴凉的地方,尤其是雷管不要被太阳直晒,相互之间的距离不小于15m;并设专人看管。
(2)验孔:现场核对钻孔参数是否按照设计要求实施布孔、钻孔,是否有堵孔、渗水现场;
(3)装药:应严格按照《方案》设计的品种、规格及数量进行装药、不得随意欠装、超装和安装起爆药包;当参数变化较大时,应报告现场技术人员,并在技术人员的指导下进行装药。
(4)堵塞:填塞材料一般要求炮泥堵塞(根据现场情况,可以采取钻孔出来的钻宵作为填塞材料),同时确保填塞长度(不小于最小抵抗线);以免影响爆破效果;
(5)起爆网络的敷设:网络的敷设前应检验起爆器材的质量、数量、段别编号、分类等,严格按照《方案》设计的起爆网络进行敷设。
(6)在网络敷设的同时(网络按照方案布置组网),各个安全警戒点开始陆续到达警戒点;网络经检测确认完好,具备安全起爆条件时方可以起爆。
(7)安全警戒(爆破):作业人员逐渐撤离,警戒员到达指定警戒点就位,实施区域段临时封闭,防止人、车等进入爆破安全警戒区域(由专人统一指挥,本工程现场指挥由现场项目技术负责人担任)。
五、爆破演练设计
1、根据现场收集到的具体情况、核实现场的工程具体状况,是否符合爆破作业的要求;
2、按照施工工期要求和人员、设备、材料等的准备、落实并进场;
3、按照设计的开挖标高、以及钻孔和挖装机械的具体情况确定梯段分层高度、钻孔直径和钻孔方式;

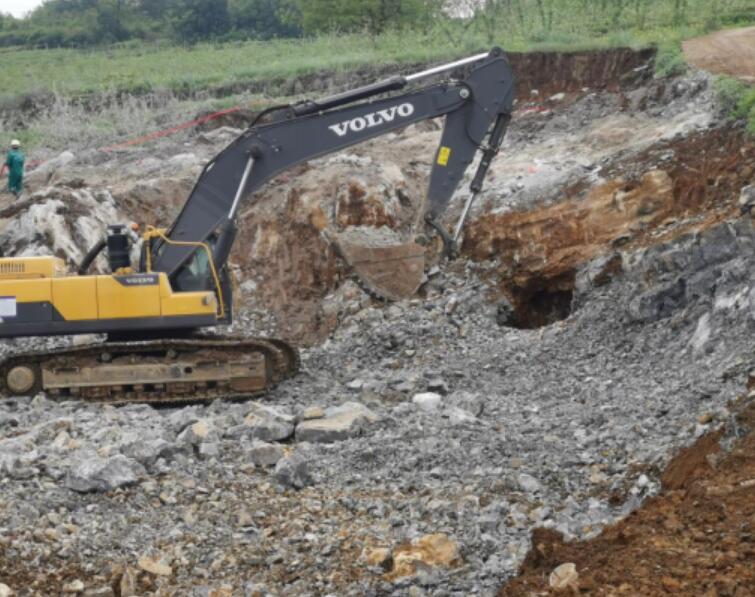

(1)开拓台阶作业面:先清除地表杂物和覆盖土层,实施浅孔台阶的爆破作业为深孔台阶开创工作面;
(2)布孔:根据设计要求放出开挖轮廓线,各炮孔孔位;
(3)钻孔:钻孔时爆破指令好坏的重要一环,应严格按照爆破设计的位置、方向、角度进行钻孔;先慢后快,钻孔过程中,必须仔细操作、严防卡钻、超钻、漏钻和错钻;装药前必须检查孔位、深度、倾角是否符合设计要求,孔内有无堵塞、孔壁是否有掉块及孔内是否有积水;发现孔位和深度不符合设计要求时,应及时的调整处理装药结构。
(4)严禁少打眼、多装药;孔口周边的碎石、杂物清理干净,对于孔口岩石不稳固段,应进行维护,避免孔口形成喇叭口状,钻孔结束后应封口堵塞;
(5)严格按照本工程审批的《方案》和《评估》意见,确定爆破参数、起爆网络、安全警戒实施爆破作业和爆后检查,以及清退剩余爆破器材的流程实施爆破作业。
(6)由于岩石的性质、临空面等客观条件的变化,适当的调整爆破参数(原则为10%以下),必须在爆破作业前由现场技术人员提出,爆破现场监理工程师、业主同意。
(7)本月(6月25日)在贵阳经金沙至古蔺(川黔界)高速公路第九合同段土石方开挖工程二工区K56+620--K56+780段路基二级边坡开挖(息烽县九庄镇三合村)爆破点实施“深孔台阶”爆破实战演练。
爆破作业严格按照本《方案》和《评估》意见明确的爆破作业流程实施爆破作业,该区域段的“深孔台阶”已经形成,严格按照《方案》实施钻孔作业:钻孔台阶为:6--7m、钻孔直径¢90mm、孔距3.0m--3.3m、排距2.8--3.0m、超深0.5m--0.7m,最小抵抗线2.8m--3.0m,单耗0.30kg/m3、Max单孔装药量20kg;起爆孔数:70孔; 起爆排数:三排;一次起爆量:1056kg,起爆络网为:“逐孔起爆”。
(8)从爆破器材进入爆破作业现场开始,设置安全警戒,防止非作业人员进入现场;网络连接后,工作人员逐渐撤离;警戒员,防护人员达到指定地点就位,实施区段临时封闭,防止人员、车辆等进入爆破区域(施工现场设专人统一指挥,本次演练由项目经理杨万君担任)
起爆:在网络监测无误,防护人员监测无误,各个警戒点安全的情况下,再由指挥员即可下达起爆命令。
安全检查:爆破完成后,在间隔15分钟后,安全员进入现场进行安全检查,经确认安全无误,即可拆除警戒。
总结分析:爆破后应对爆破效果进行全面检查,综合评定各项技术指标是否符合要求。分析岩石单位耗药量记录,分析、总结,对下一循环作业进行优化设计。
六、6月24日在贵金九标二工区K56+620--K56+780段路基边坡开挖工程剪影
爆破作业前工程技术人员、爆破员、安全员与监理人员持证上岗在爆破现场

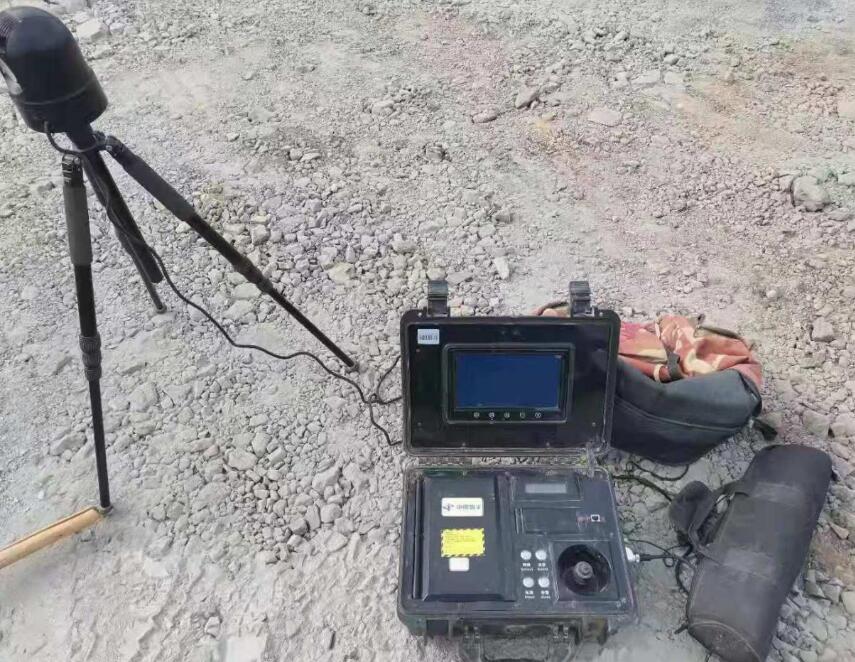

爆破作业现场视频监控系统监测现场作业人员行为是否规范

现场发放爆破器材
\
装药前对炮孔进行测试验孔

在边坡开挖爆破器材装填过程中发现溶洞后,对溶洞进行堵塞

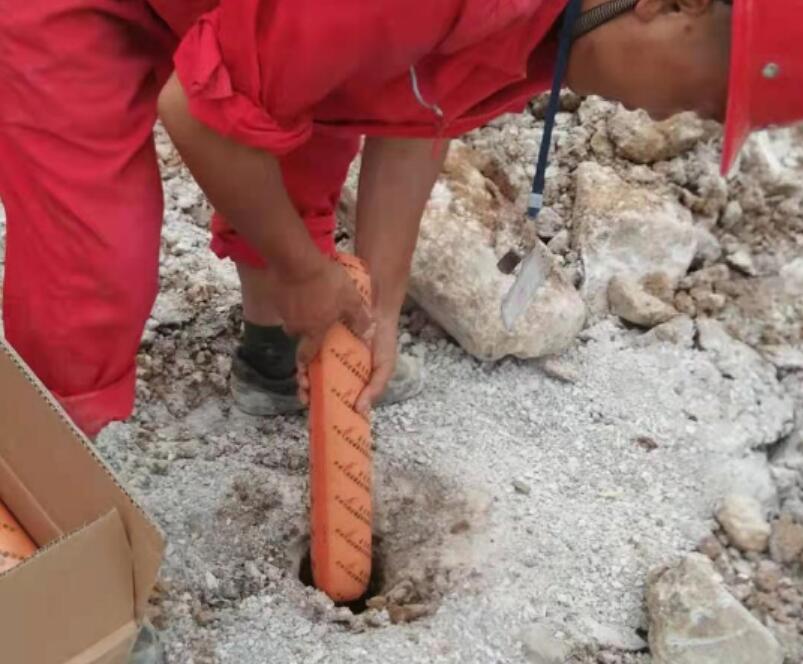

爆破人员装药

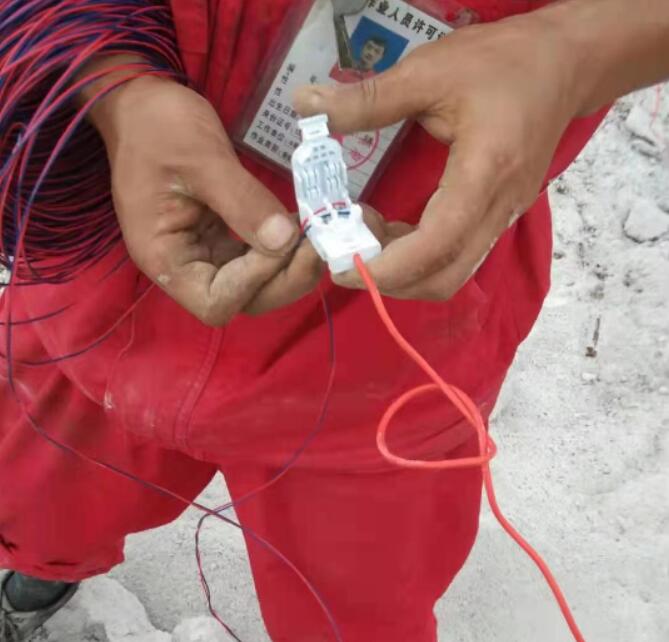

网络连接
演练完成后,公司总工、项目技术负责人和现场三大员、监理方一起做爆后总结
七、现场观察总结
(1)作业流程符合《爆破安全规程》GB6722--2014的要求、符合地方主管部门的规范作业。
(2)本次爆破作业是严格按照《方案》和《评估》意见实施的;
(3)现场作业人员持证上岗、着装符合行业管理要求;
(4)作业过程中,涉爆人员能够将安全隐患进行及时的排查、处理;
(5)整个爆破作业过程:
爆破器材到达现场(安全警戒、登记发放)--搬运--验孔--装药(爆药包加工)--填塞--组网(清场)--爆破作业安全警戒(警戒人员达到指定的安全警戒点)--警戒完毕汇报给指挥组长--指挥组长 (项目技术负责人下达起爆指令)--起爆--15分钟后爆后安全检查(项目技术负责人、爆破班长、安全员等)--清退剩下的爆破器材。
(6)圆满完成爆破作业任务,达到预期爆破效果;完全将爆破作业的有害效应控制在《爆破安全规程》GB6722--2014允许的范围以内。
